Aarle-Rixtel naar Mariahout: aanleg stamvoeding Fase 2
Pagina laatst bijgewerkt op: 19 december 2024, 11:42
Meer informatie
Verwachte startdatum
11 november 2024Verwachte einddatum
16 mei 2025Status
In uitvoeringType werkzaamheden
Uitbreiding elektriciteitsnetBeweegreden
Huishoudens maken steeds meer gebruik van het energienet. Denk hierbij aan zonnepanelen, een warmtepomp en een laadpaal voor het opladen van de elektrische auto. Wij zorgen ervoor dat het energienet deze vraag naar elektriciteit ook in de toekomst aankan. Daarom is het nodig om het elektriciteitsnet uit te breiden.Lees meer over werkzaamhedenPlaats
Aarle-Rixtel naar MariahoutOmgeving
Bakelseweg e.o.Provincie
Noord-BrabantBetrokken partijen
Timmermans Infra Timmermans Drilling
Werkzaamheden
Via onze kabels en leidingen vervoeren wij stroom en gas naar uw woning of pand. Ook zijn wij verantwoordelijk voor de energiemeters en het onderhouden van het energienet,
Kabeltracé (zie plaatje hierboven)

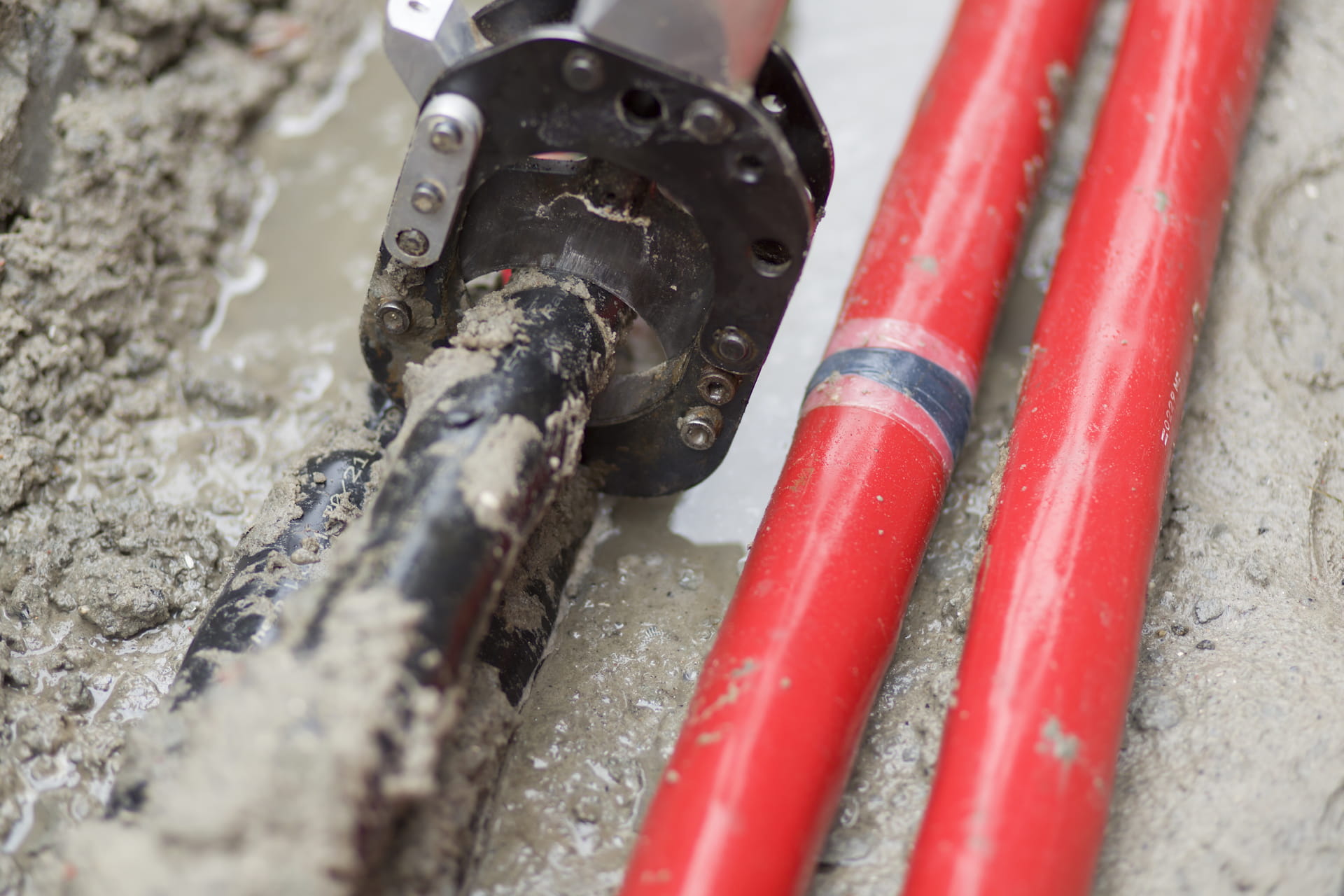

Timmermans Infra BV heeft van Enexis de opdracht gekregen om een kabeltracé van ongeveer 13 kilometer van Aarle-Rixtel tot en met Mariahout te ontwerpen én aan te leggen. De kabelverbindingen zijn essentieel om de toekomstige afname en terug levering van elektriciteit te kunnen blijven garanderen voor groot-zakelijke klanten en de dorpskernen Aarle-Rixtel, Lieshout en Mariahout. De kabels worden allemaal ondergronds aangebracht, hetzij door gestuurde boringen, hetzij door graafwerkzaamheden.
Update aanleg fase 1
De aanleg van de eerste fase (rode lijn op bovenstaande kaart) is voorspoedig verlopen. In januari 2025 worden deze werkzaamheden afgerond.
Start aanleg fase 2
Nagenoeg alle toestemmingen en vergunningen van de tweede fase (zie blauwe lijn op bovenstaande kaart) zijn ondertussen binnen. Medio januari starten Timmemans Infra en Timmermans Drilling met de aanleg van deze tweede fase. Medio mei 2025 zal de tweede fase worden afgerond. Wederom goed nieuws dus, we kunnen door met het toekomstbestendig maken van het elektriciteitsnetwerk! Belanghebbenden in de omgeving worden per bewonersbrief nog separaat op de hoogte gebracht van onze werkzaamheden.
Mogelijke overlast
In de periode van de werkzaamheden kunt u werkverkeer tegenkomen in de omgeving. De werkzaamheden vinden plaats tussen 07:00 en 17:00 uur. Dit kan soms voor enige (geluids)overlast zorgen. Wij doen er alles aan om de overlast zoveel mogelijk te beperken.
Meer informatie
Contactpersoon aannemer
Timmermans Infra BV
Ad Schippers (073 3030840)
